(Patria) - Nakon 33 godine, izvode se radovi na rekonstrukciji trolejbuske mreže koja će spajati centar Sarajeva s Vogošćom, a kako su saopštili iz Ministarstva saobraćaja KS, radovi se odvijaju u skladu s planiranom dinamikom.

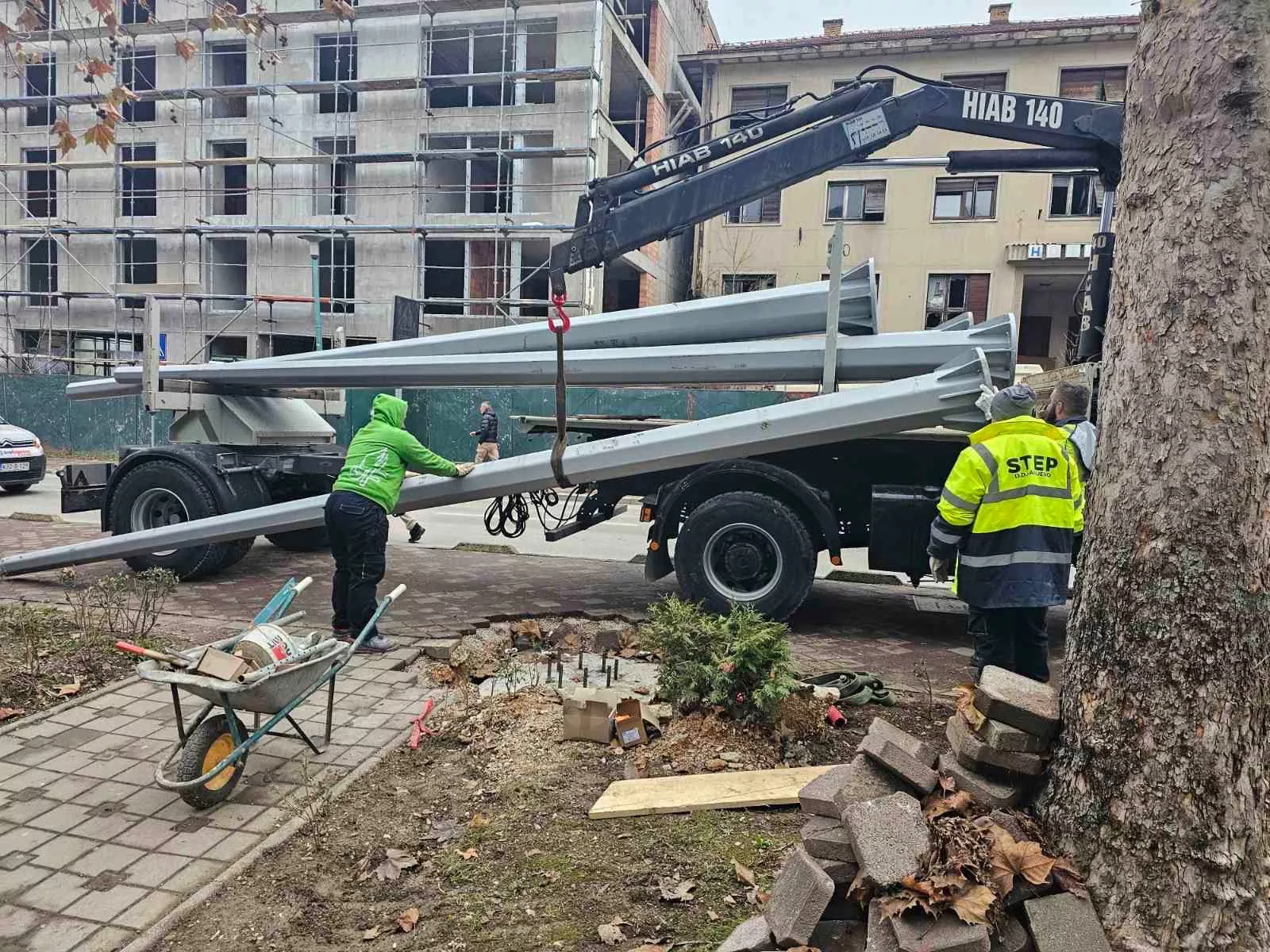

Privodi se kraju obnova postojećih 470 stubova, dok su u završnoj fazi i radovi na iskopu i betoniranju temelja novih stubova. Od ukupnog broja do sada je montirano 70% novih stubova.
"U narednim sedmicama planirano je povezivanje glavnih napojnih kablova, nakon što se svi kablovi polože. Postavljen je zračni optički kabal od parka Betanija do Hotonja s ciljem uvezivanja elektrovučnih podstanica. Građevinski radovi na elektrovučnim podstanicama Hotonj i Vogošća se privode kraju.
Elektroradovi na povezivanju svih elemenata u podstanici Hotonj su u završnoj fazi, a isti radovi su započeti i u podstanici Vogošća. U narednom periodu očekuju se tehnički prijemi", navode iz Ministarstva saobraćaja KS.
Radovi na montaži opreme kontaktne mreže se izvode i u dnevnoj i noćnoj smjeni, s ciljem minimiziranja saobraćajnih zastoja na izuzetno zahtjevnoj dionici radova.
Oprema će se, dodaju iz resornog ministarstva, kontinuirano postavljati u narednim mjesecima, u skladu s dinamičkim planom koji prati isporuke opreme, uvjete na terenu i zadane rokove radova.
